Chantier SMBR.
Le dossier de consolidation de l'Ensemble Palatial et de mise en sécurité de la Maison Est ayant fini par aboutir, l'entreprise SMBR a démarré début juillet la mise en place d'importants échafaudages et s'est installée pour une période de l'ordre de deux à trois mois.
Ce chantier se fait sous l'égide des Monuments Historique et sous contrôle de M. Bruguerolle, Architecte du Patrimoine.

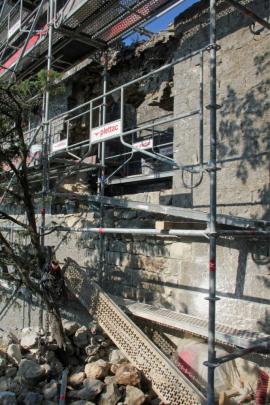

Il a donc démarré ce même 3 Juillet, deux compagnons sont là pour toute la durée de ce travail assez périlleux puisqu'il nécessite l'installation d'échafaudages sur toute la face Est de l'Ensemble Palatial et ce depuis sa base accrochée à la falaise.

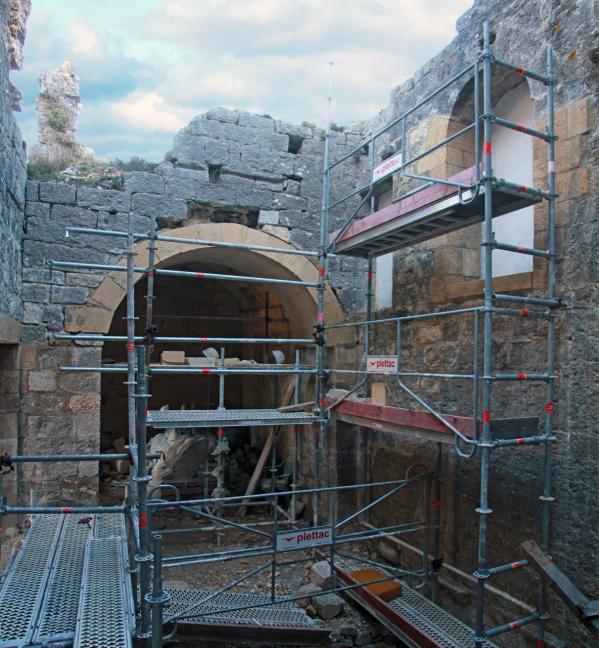

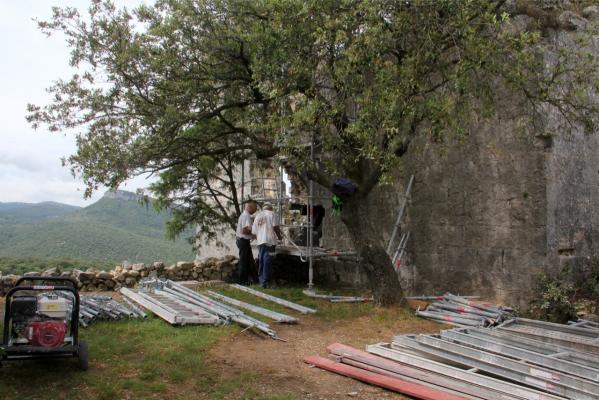

Nos deux compagnons préparent l'échafaudage:

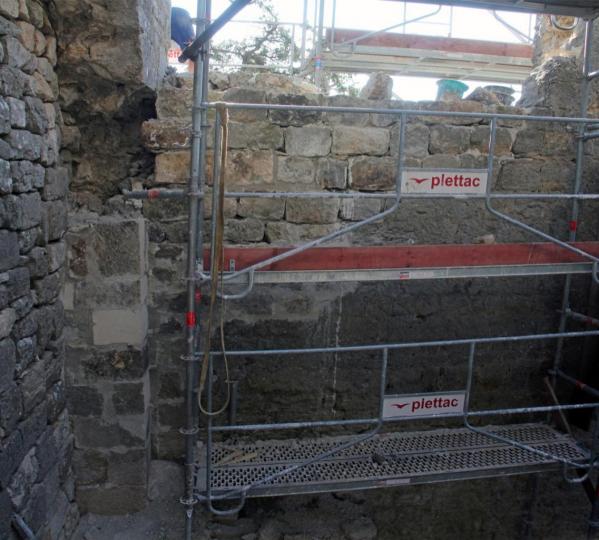

Monsieur Bruguerolle donne ses instructions au cours d'une première réunion de chantier:

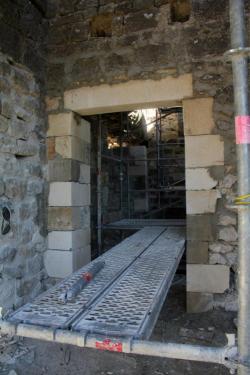

Les échafaudages le samedi:

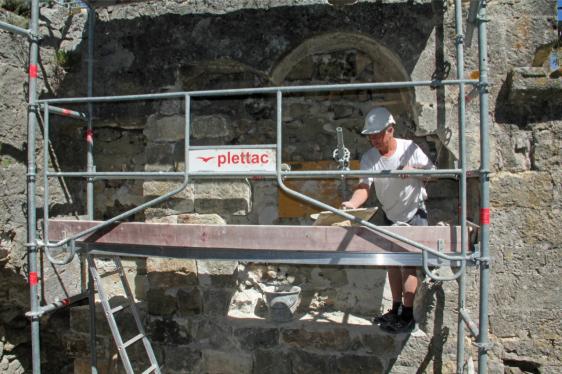

Et le jeudi, il ne faut pas avoir peur pour les installer aussi haut:

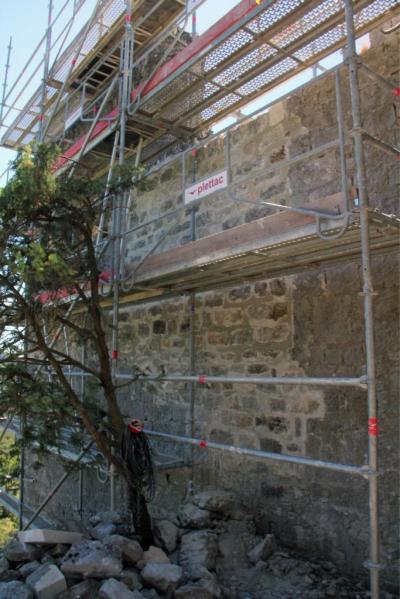

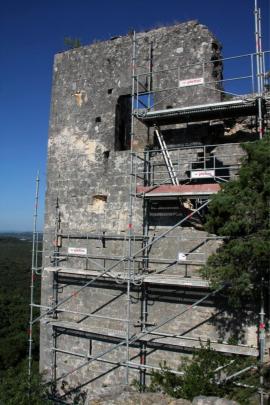

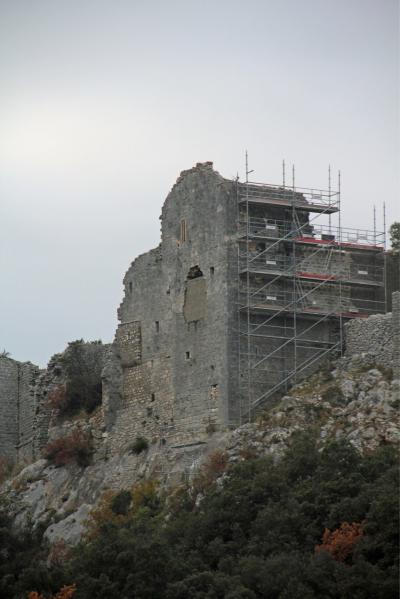

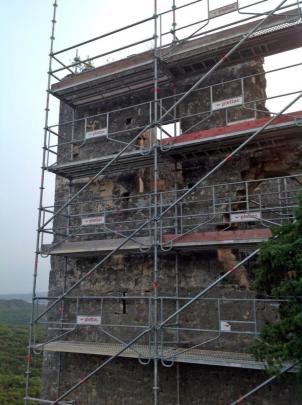

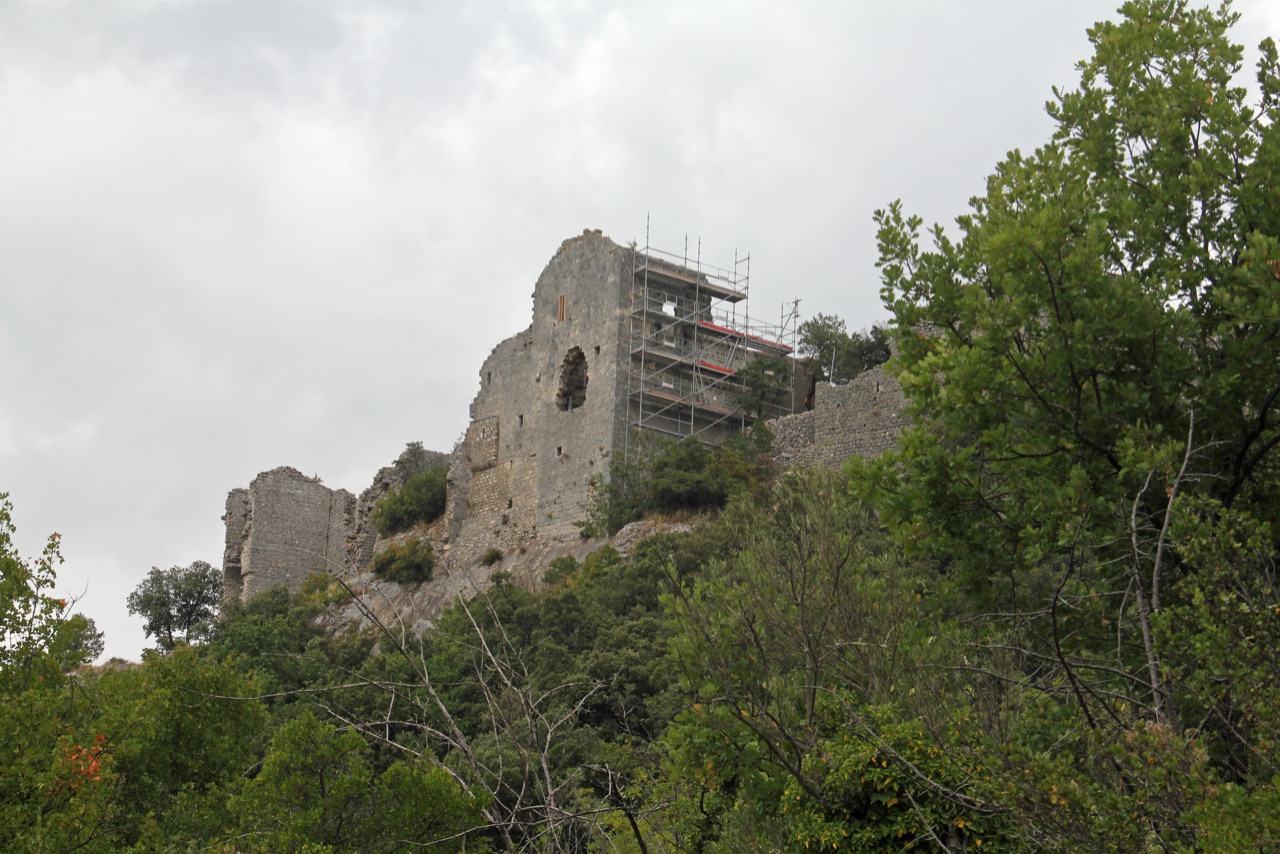

Très impressionnant vu de la route:
Le travail consistera, sur l'Ensemble Palatial, à boucher la grande ouverture située à droite de la belle fenêtre à linteau en reconstituant la niche avec son évier et à consolider les arases des murs. Une rangée de lauzes sera installée sur ces arases pour étancher les murs; diverses consolidations ou reprises de fissures seront réalisées.
♦

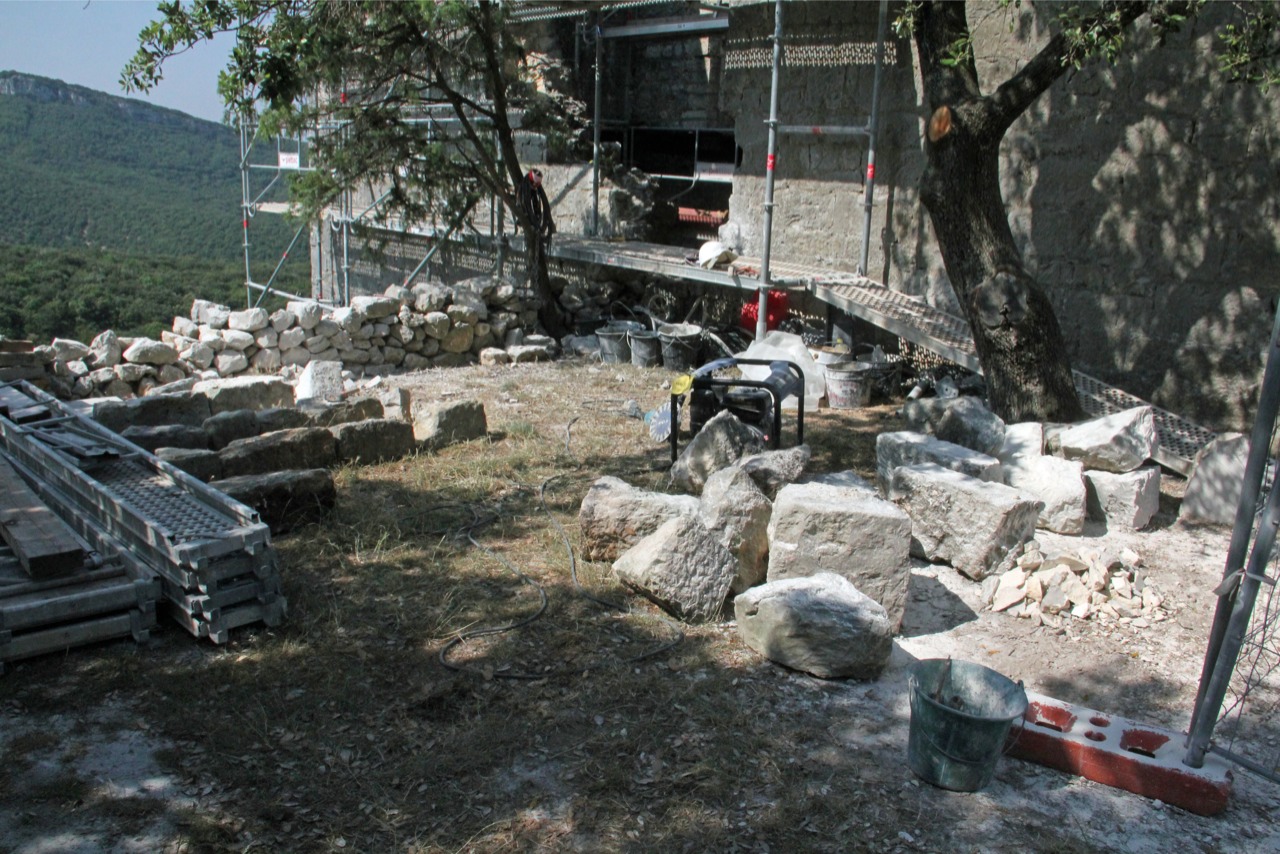

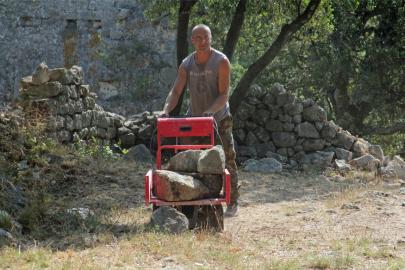

Lundi 15, David, que nous connaissons bien, est venu prêter main forte à Gilles, le compagnon de l'entreprise SMBR. Il s'occupe de trier les plus belles pierres pour alimenter le chantier de taille:

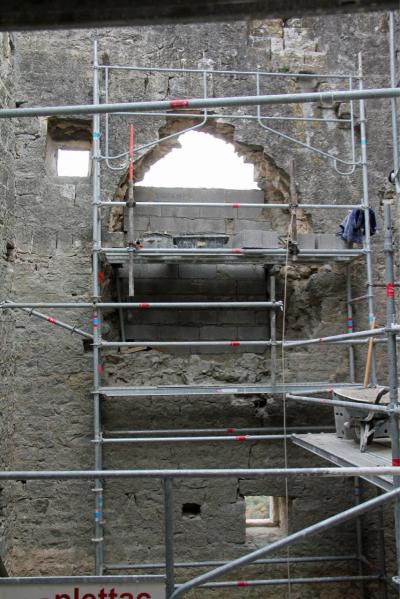

Les premières pierres ont déjà été posées sur le pied droit de l'arc séparant la tour d'entrée de la pièce principale de l'Ensemble Palatial (cet emplacement est actuellement muré):
Jeudi 18, l'angle a progressé et deux à trois rangs de pierres de taille on été installés, un travail de très belle qualité:

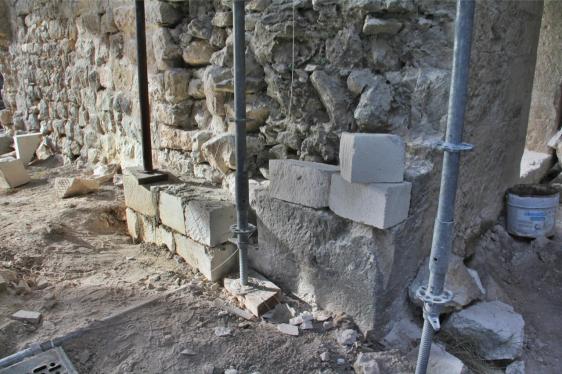

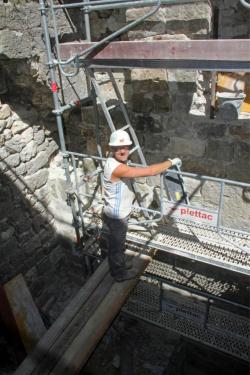

Mardi 23, le travail ne cesse de progresser sur le chantier SMBR où il faut maintenant s'organiser pour amener les pierres de plus en plus haut:

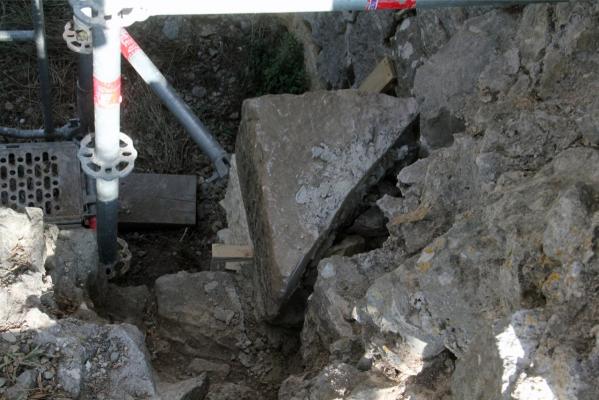

Dernière semaine de Juillet, Gilles et David ont mis les bouchées doubles avant de prendre quelques vacances, l'ouverture béante créée plus de cent ans auparavant par des pilleurs de pierres est enfin bouchée:
Côté interne il ne restera plus qu'à finir l'encadrement de la niche dès que les pierres spécifiques auront été livrées:

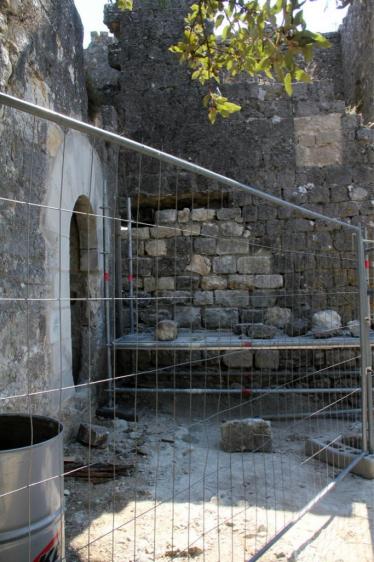

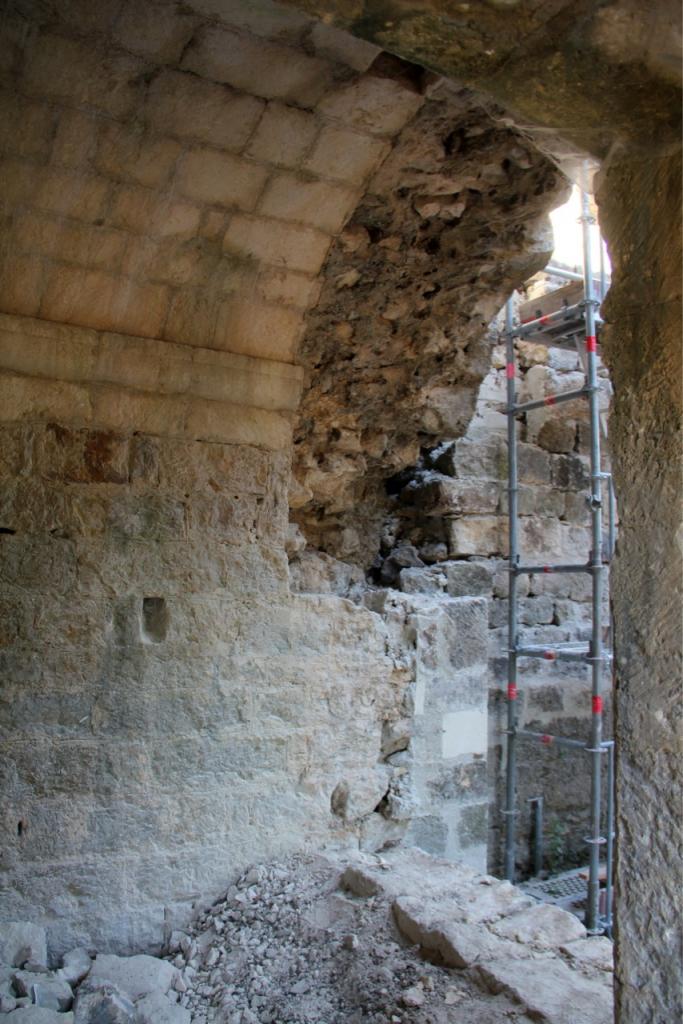

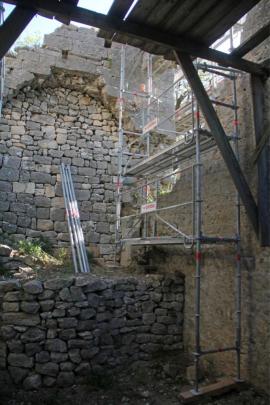

Dernière semaine d'Août, le chantier reprend de plus belle et cette fois c'est l'ouverture béante située à droite de la tour voutée qui sera colmatée, assurant ainsi la pérennité de cette partie du bâtiment:

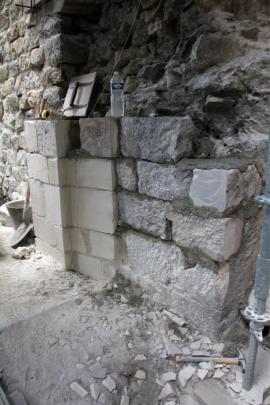

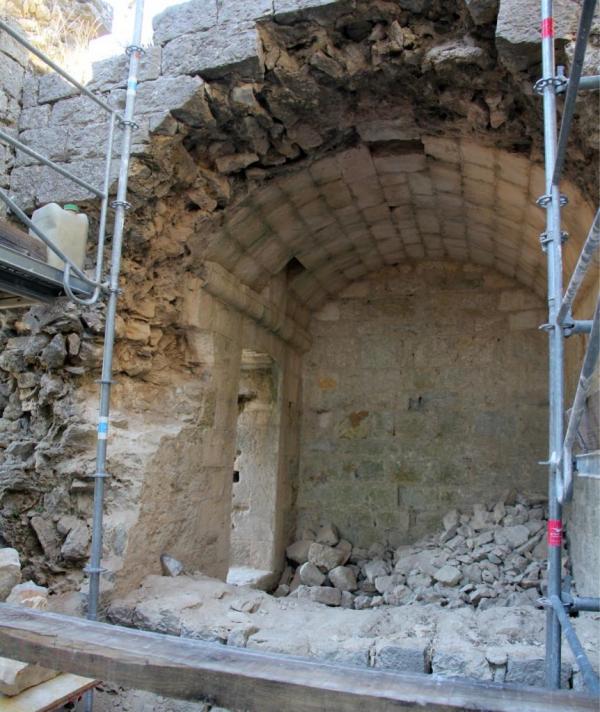

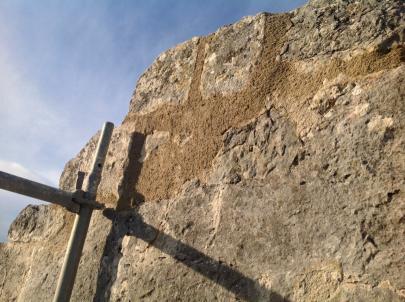

Dès la première semaine de septembre, ce mur est totalement colmaté, seul un travail de patine reste à accomplir:

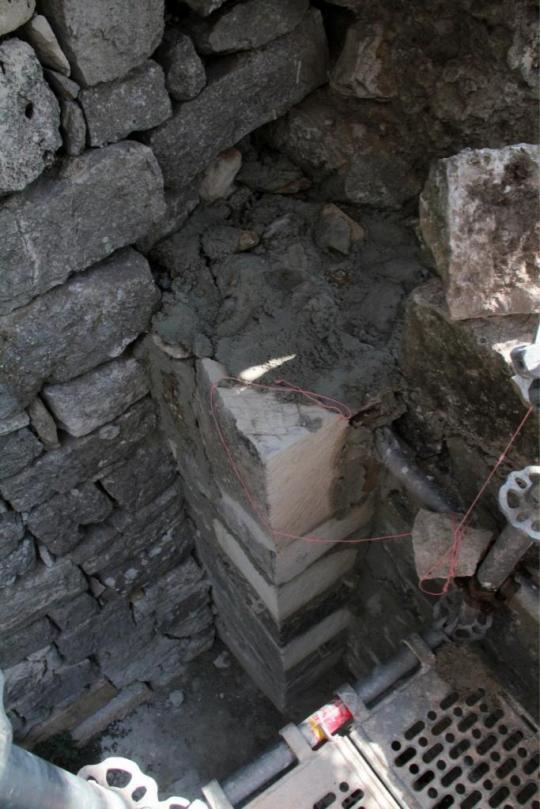

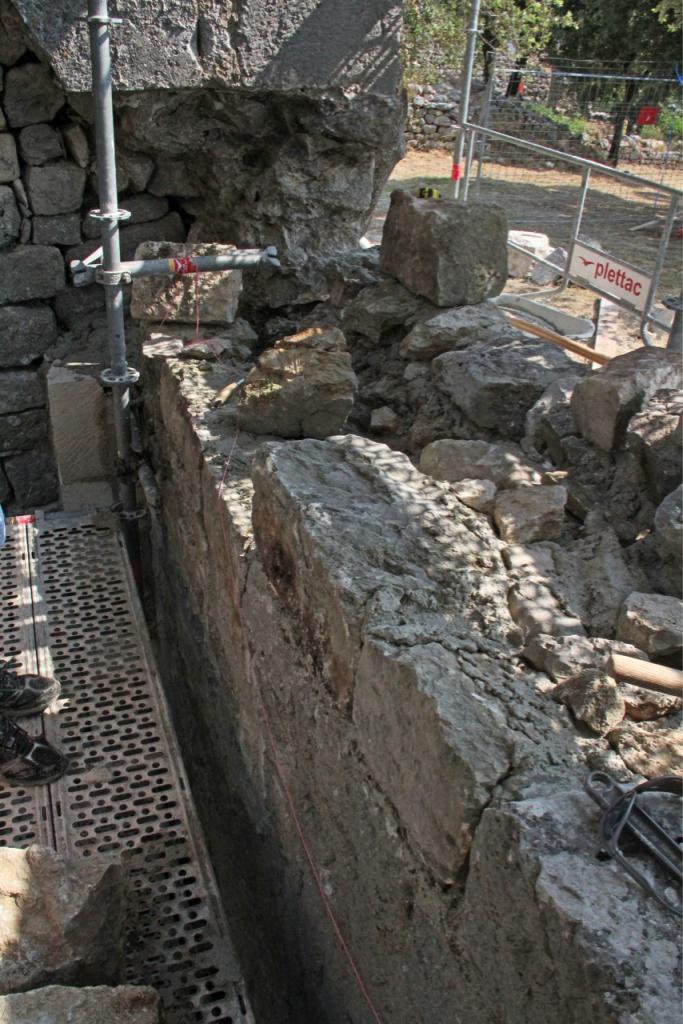

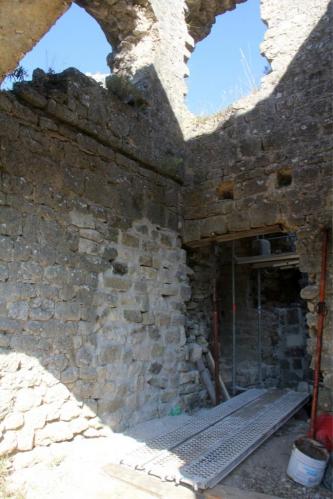

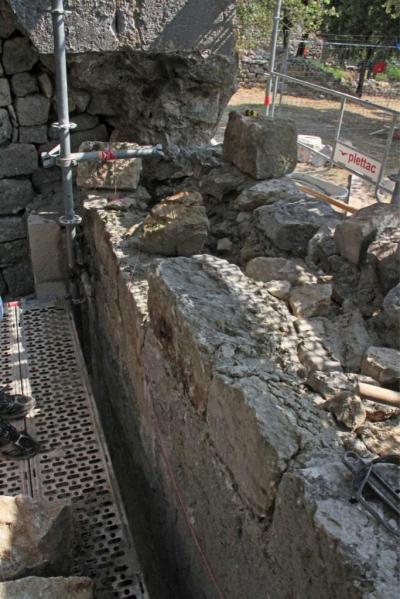

Puis Gilles et David se sont livré à un long et pénible travail de démontage du mur en pierres sèches qui séparait la tour d'entrée de la salle de l'huilerie:
L'arc de séparation, démonté depuis plus d'une centaine d'année, sera reconstitué afin de garantir la solidité de l'ensemble:
Le travail fût pénible mais le résultat en vallait la peine, non seulement la vue embrasse désormais l'intégralité du volume de la salle de l'huilerie, mais la lumière permet maintenant d'apprécier l'architecture de la porte surmontée d'un assommoir:

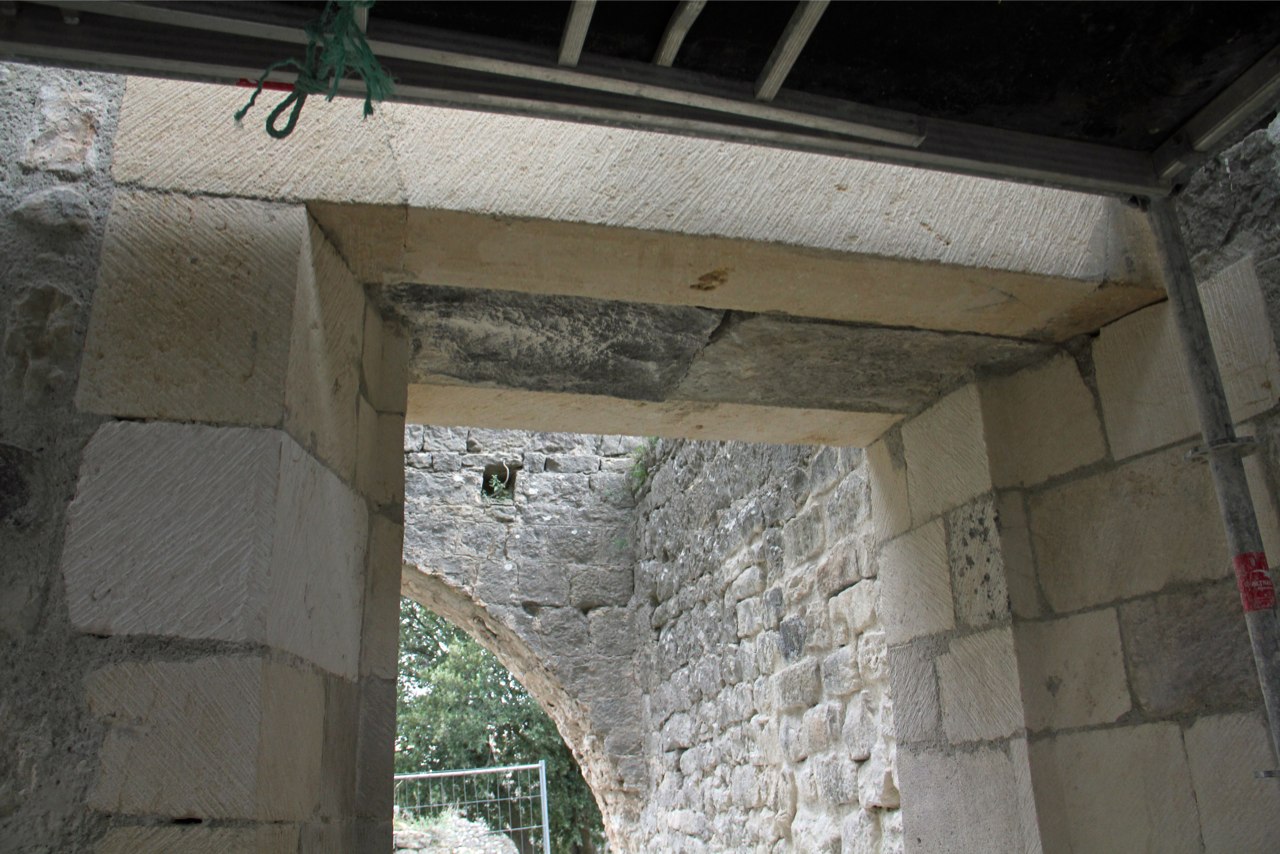

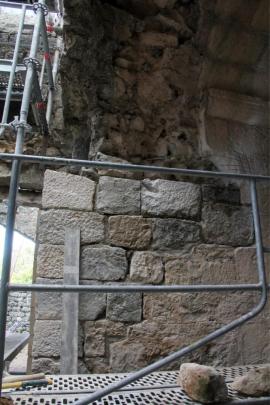

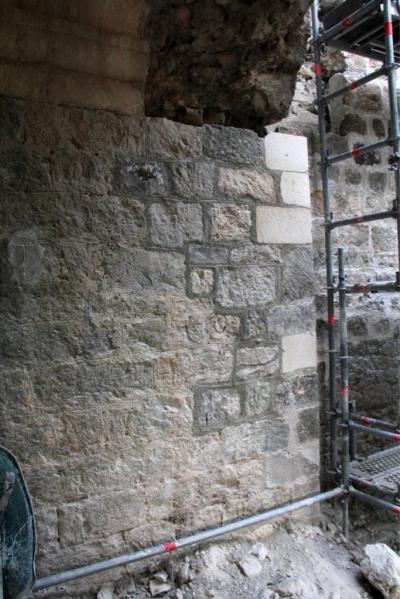

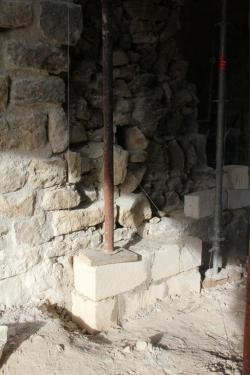

Dès le 14 Septembre le jambage droit du grand arc est terminé:
et celui de la porte de communication a démarré, le jambage gauche du grand arc est monté de concert:
Quatre jours après le travail est bien avancé:

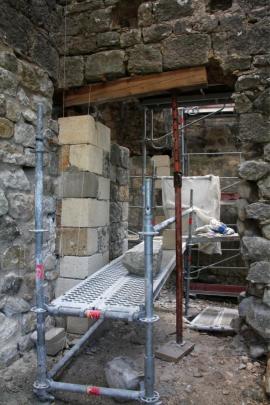

Le 30, le niveau du linteau est atteint:

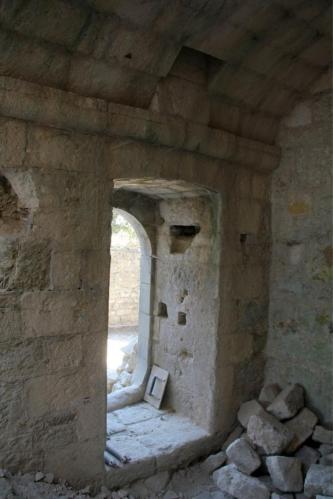

Seulement sept jours plus tard la porte est quasi terminée, seul le linteau interne reste à réaliser:

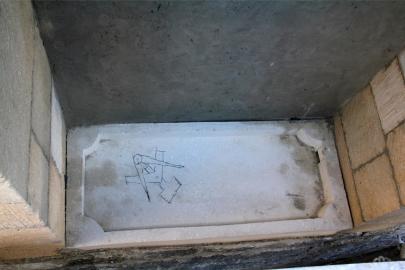

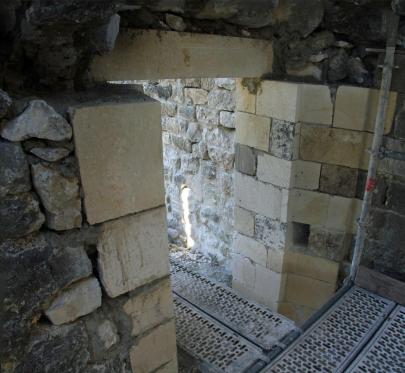

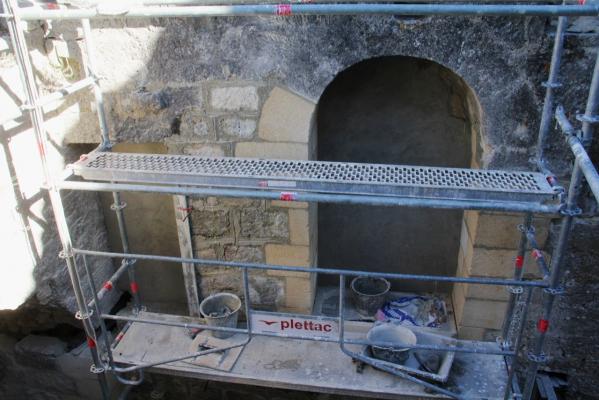

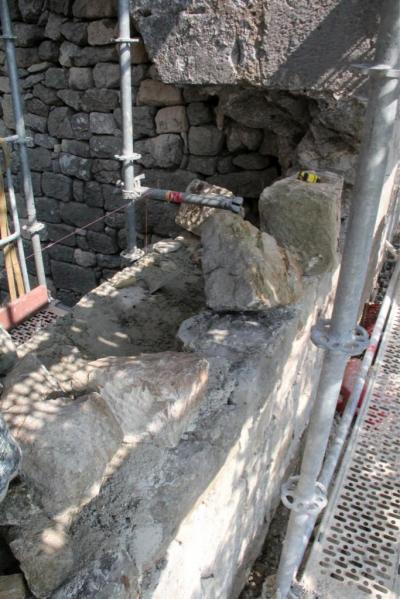

Mais c'est le 17 Octobre que nous avons le plaisir de constater que nos deux vaillants compagnons ont pratiquement terminé la réalisation de la niche:

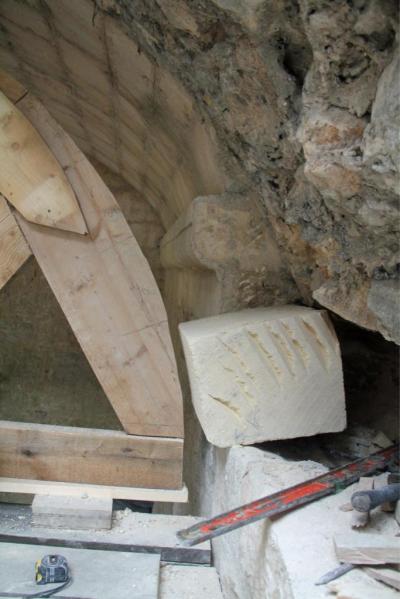

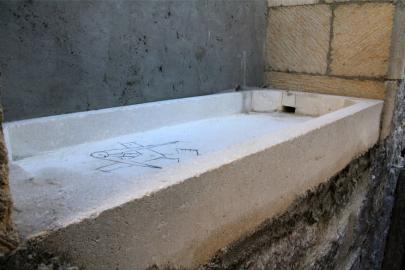

Avec bien sûr sa pierre d'évier que Gilles a taillée de main de maître:
Dernier jour d'octobre, après avoir terminé le linteau de la porte:

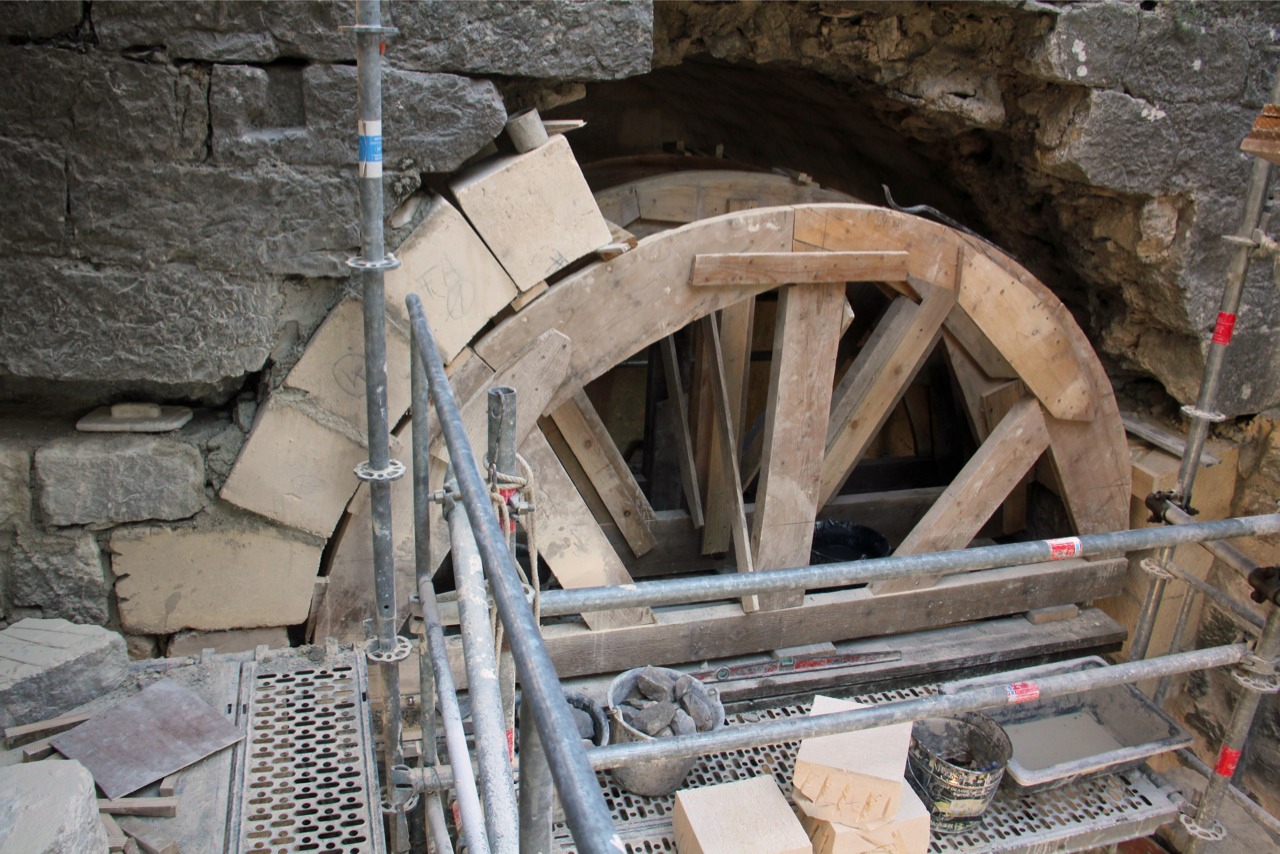

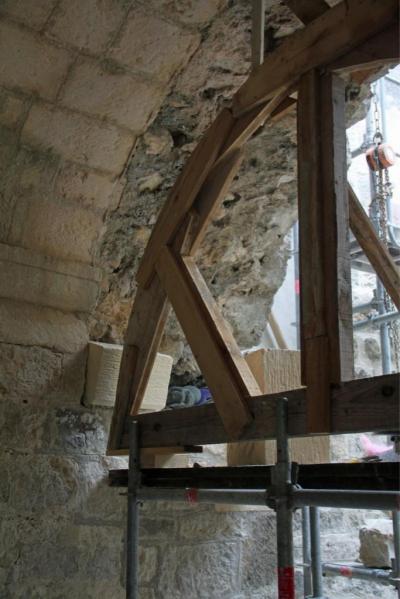

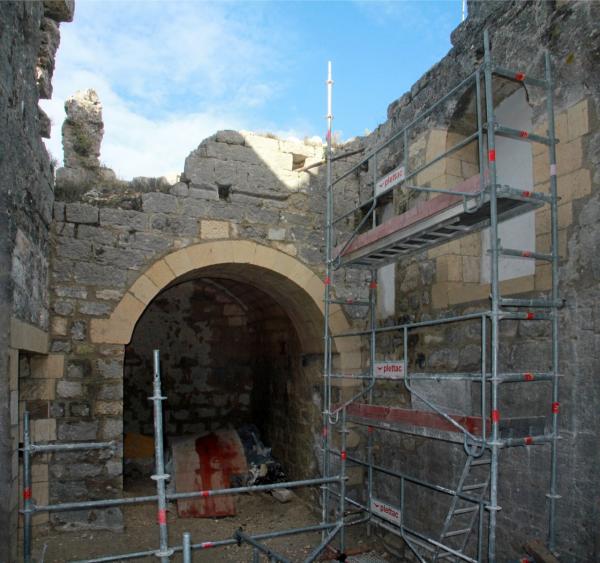

Nos deux amis ont préparé un cintre et entament la pose de la première pierre du grand arc:

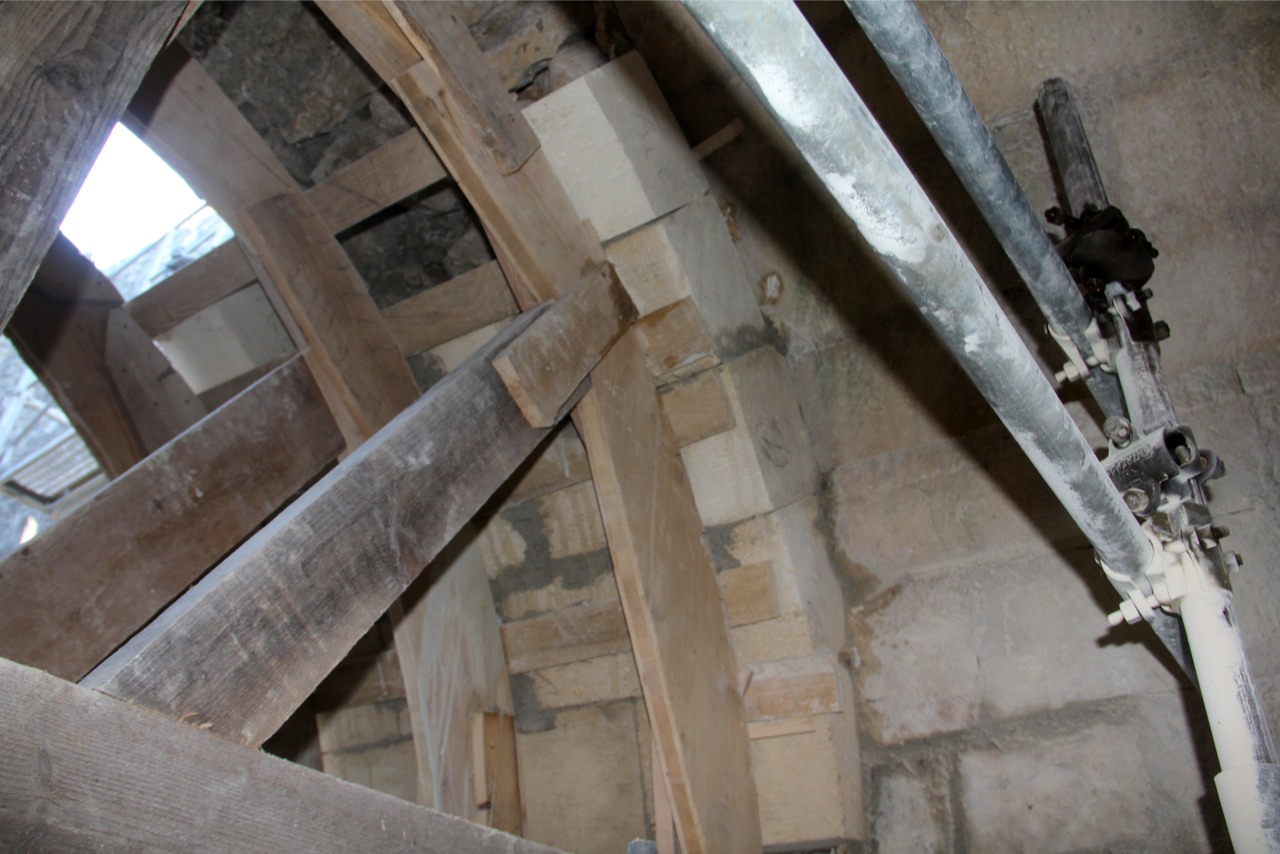

Moins d'une semaine plus tard, l'arc commence à prendre tournure:
Depuis l'intérieur on mesure tout le travail minutieux accompli:

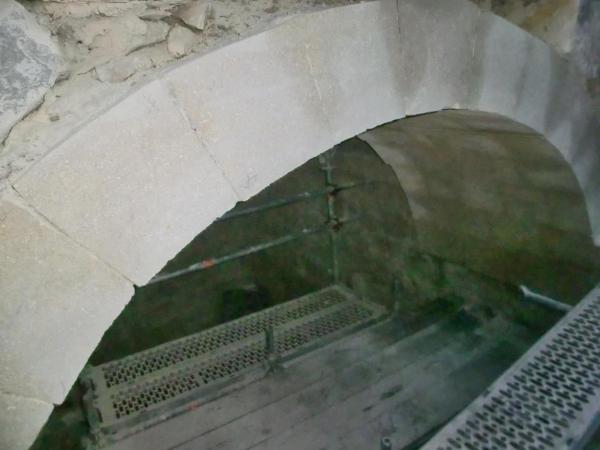

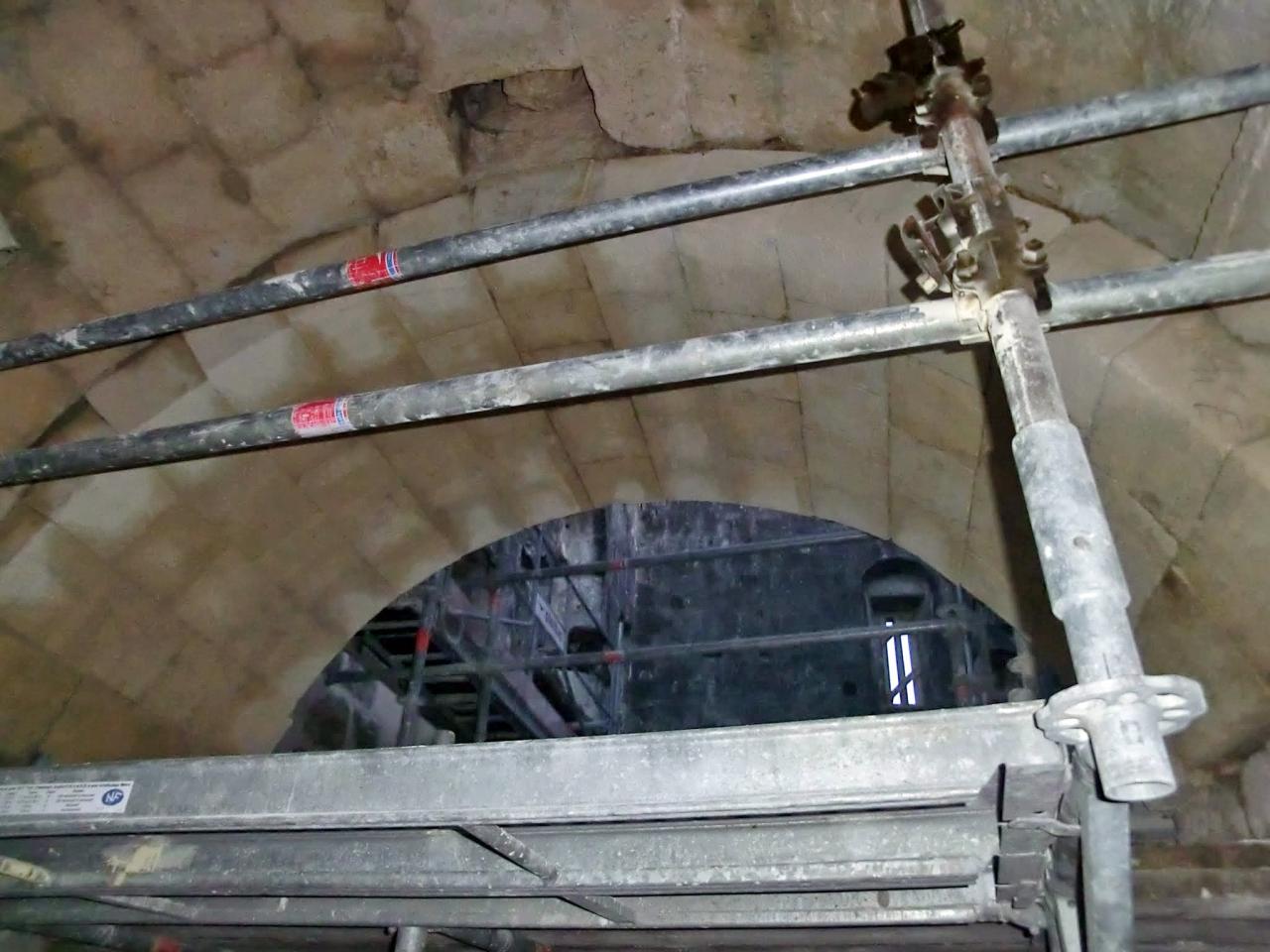

Et, malgré une météo de moins en moins favorable, dès le 15 Novembre l'arc est quasiment complet:
Le voici dans son ensemble:
Et, quelques semaines plus tard, finalisé et jointé:

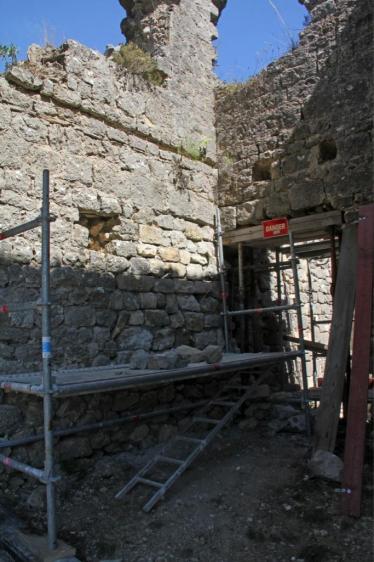

Décembre nous ravira tout en nous faisant grincer des dents, en effet il y a de quoi être heureux que le supplément de budget permettant l'installation de tirants dans l'angle Est de l'Ensemble Palatial afin de bloquer la progression d'une fissure inquiétante soit accepté. Mais, d'autre part, la décision de l'architecte de fermer avec des parpaings la fenêtre sud ne nous a pas emballé, jugez du résultat:

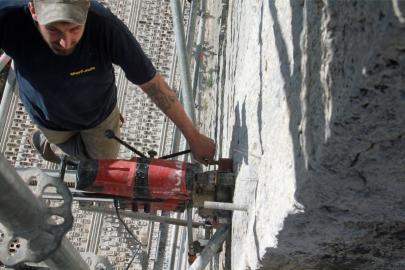

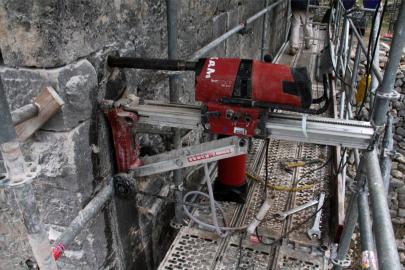

En janvier, la suite du chantier s'est effectuée dans des conditions météorologiques particulièrement variables. Il s'agissait de forer des trous de plus de trois mètres de profondeur dans les deux cotés de l'angle Est de l'Ensemble Palatial:

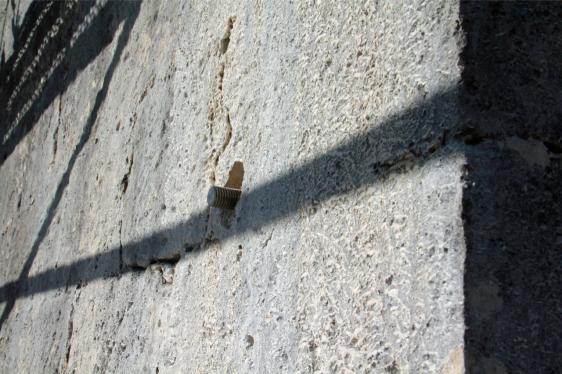

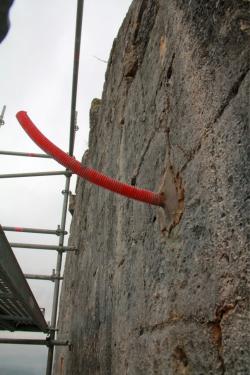

Des tiges filetées sont ensuite insérée dans ces trous puis un coulis de ciment spécial est introduit pour solidariser le tout. Cette opération visant à immobiliser les fissures qui se manifestent depuis environs cinq ans sur cette partie de l'ensemble:

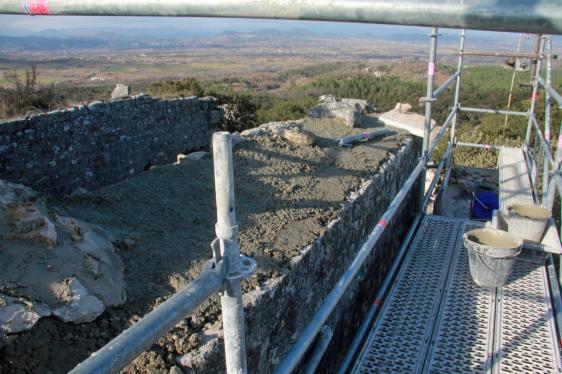

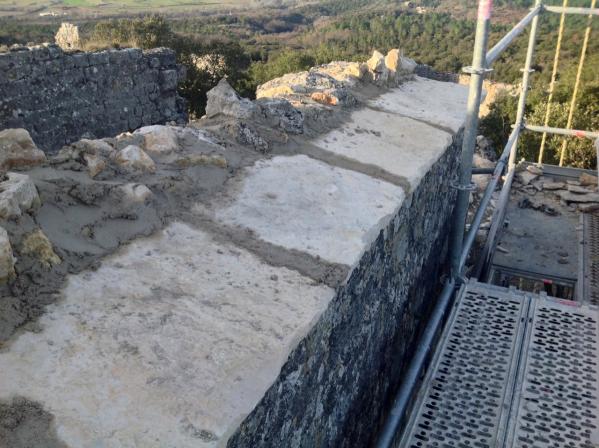

En février, toujours dans des conditions météo déplorables (ce que l'on ne voit pas sur les photos prises au cours des rares jours de beau temps), l'ultime travail consistera à consolider les sommets de la muraille:
Les pierres à la limite de choir dans le vide ont été remises en place et scellées:

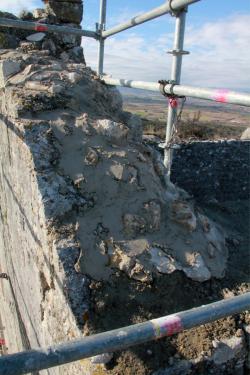

Et une rangée de lauzes sont installées pour empêcher les infiltrations:
Les échafaudages seront déposés durant la deuxième quinzaine de février.
